2023.Стеклозавод: все работы – по графику

04.05.2023

IMG_5689.jpgВ Улан-Удэ продолжаются работы по реконструкции теплосетей в п. Стеклозавод. На сегодняшний день строительная готовность – 27%. Разработана и согласована схема производства работ и перекрытия улиц.

Image-1.jpgКак отметил директор филиала «Улан-Удэнский энергетический комплекс» ПАО «ТГК-14» Андрей Соболев, проложены лотки и трубопроводы, опрессован участок теплосети диаметром 426 мм и протяженностью 628 м. по ул. Радикальцева. По графику окончание работ на данном участке до 1 июля.

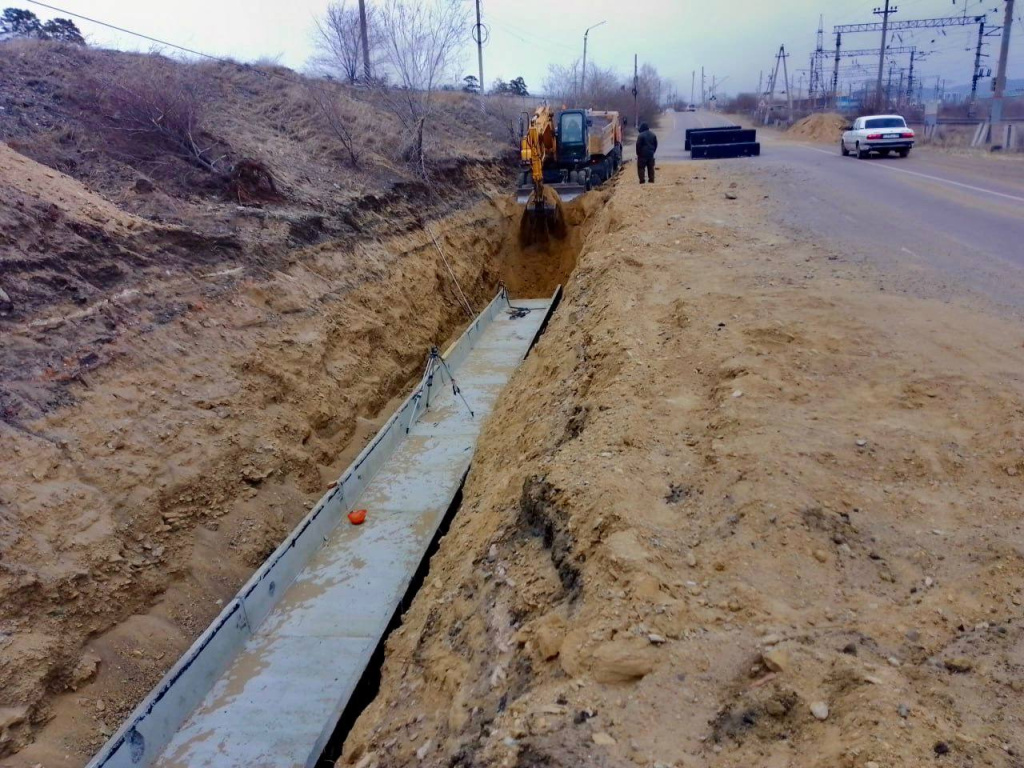

Image-2.jpgНа участке теплосети по улицам Гагарина-Коллективной проложено 240 м. железобетонных лотков, одновременно продолжается монтаж трубопроводов протяженностью 480 м. Участок должен быть сдан по графику – до 1 июня. По ул. Коллективной проложено 120 м железобетонных лотков, выполнен монтаж трубопроводов протяженностью 640 м.

Специалисты подрядной организации завершили устройство 471 м. лотков по ул. Батожабая от УТ-10 до УТ-14 продолжается укладка 781 м. трубопровода.

Для справки:

Масштабные работы по реализации стратегического проекта по закрытию низкоэффективных котельных в Улан-Удэ стартовали с 20 февраля.

В рамках проекта в поселке Стеклозавод реконструируют более 5 км тепловой магистрали, а от ТЭЦ-1 к поселку построят 11 километров нового трубопровода. Также в списке возводимых объектов — новая повысительная насосная станция.

Важнейший проект реализуется совместно с органами государственной власти региона и Фондом содействия реформированию ЖКХ. Это позволит перевести потребителей мкр. Стеклозавод на централизованное теплоснабжение от Улан-Удэнской ТЭЦ-1 и закрыть мазутные и угольные котельные микрорайона, негативно влияющих на экологическую обстановку в городе. Стоимость проекта составляется более 1 млрд. руб., срок реализации 2023 г.
