Ремонтная кампания «ТГК-14» в Бурятии набирает обороты
14.04.2021
Новости компании
Надежное прохождение отопительного сезона зависит от качественной подготовки оборудования. Чтобы до осени выполнить максимально возможный объем работ ремонтная кампания на объектах филиалов «Генерация Бурятии» и «Улан-Удэнский энергетический комплекс» стартовала еще в феврале.
На Улан-Удэнских ТЭЦ, входящих в состав филиала «Генерация Бурятии» уже завершены: текущий ремонт котлоагрегата №12 ТЭЦ-1, средние ремонты – котла №2 ТЭЦ-1 и котла №2 ТЭЦ-2. На месяц с опережением графика выполнен капитальный ремонт котла №5 ТЭЦ-1. В ближайшие дни будут закончены ремонтные работы на котлоагрегате №1 ТЭЦ-1.

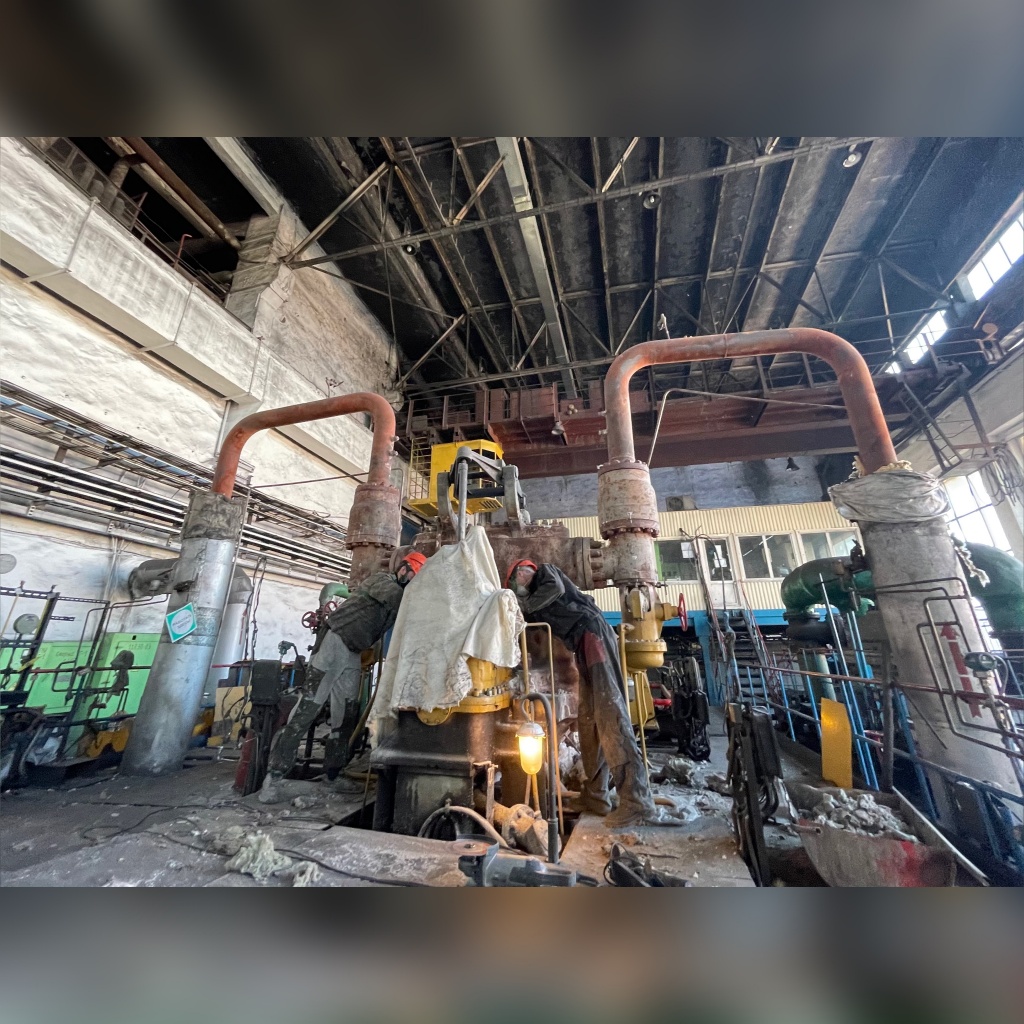

Сейчас на Улан-Удэнской ТЭЦ-1 в разгаре капитальный ремонт турбогенератора №1, со вскрытием цилиндра и очисткой текущий – котла №6. С 30 апреля теплоэнергетики приступят к ремонтным работам на котле №7 ТЭЦ-1.
Сотрудники филиала «Улан-Удэнский энергетический комплекс» активно ведут подготовку теплосетевого и котельного комплексов к следующему отопительному сезону. На крупных котельных города продолжаются работы по капитальному ремонту основного оборудования.

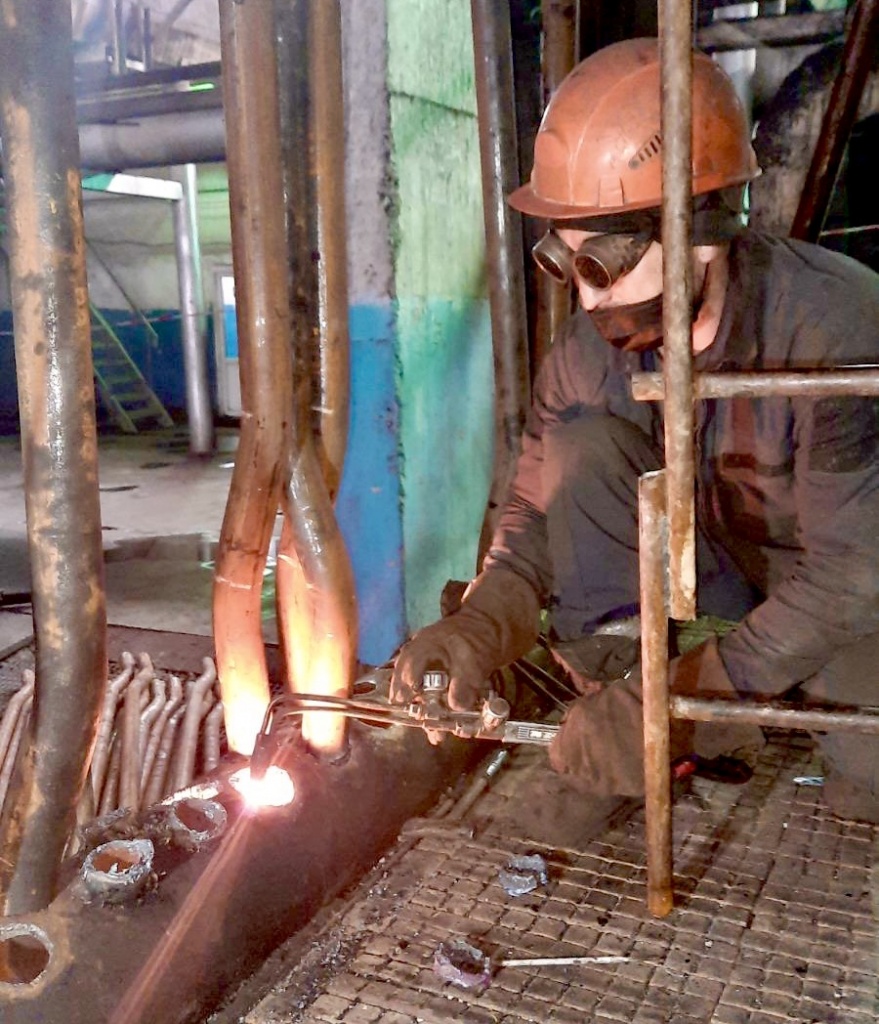

На котельной «Юго-Западная» ремонт котлоагрегата №6 начат раньше срока, в феврале. Специалистами уже проведен большой объем работ: по демонтажу обмуровки, боковых экранов, конвективного блока, фронта котла, изготовлены коллекторы конвективного блока, поворотный экран, гибы боковых экранов.
На котельной п. Загорск теплоэнергетики устанавливают поворотные экраны, работы по демонтажу и зачистке конвективного блока, заднего и боковых экранов завершены. Изготовлен фестонный экран, сейчас осуществляется его монтаж.
В рамках капитальных работ на котельной п. «Аэропорт» производится замена топки котла №3 и привода решетки. С марта идет процесс по обновлению тепловой изоляции на магистрали №5, специалисты планируют восстановить более 700 метров.
Отметим, проведение ремонтных работ на котлах не влияют на процесс теплоснабжения потребителей 100-ых кварталов, посёлков Загорск и Аэропорт.
