Теплоэнергетики ТГК-14 устраняют дефекты после гидравлических испытаний на КСК
29.06.2022

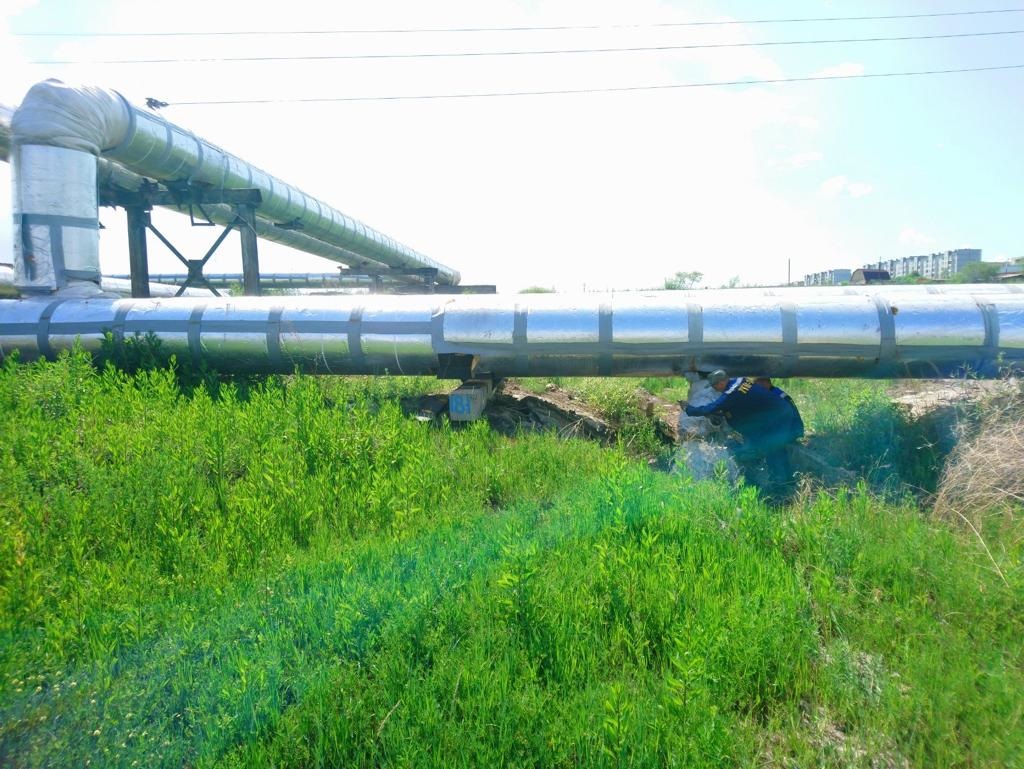

В ходе гидравлических испытаний теплотрассы «ТЭЦ-1 – КСК», которые прошли 28 июня, было выявлено шесть дефектов. Специалисты филиала «Читинский энергетический комплекс» уже приступили к их устранению.
По словам главного инженера Читинского энергетического комплекса Виталия Грачева, в рамках ремонтных работ будет проведен целый комплекс мероприятий: пройдет ревизия и замена запорной арматуры, ревизия и набивка компенсаторов сальниковым шнуром, замена дренажей на трубопроводах.
«Также планируется проведение земельных работ - для поиска и устранения порывов. В ремонтах будет задействовано около 30 специалистов четвертого района эксплуатации и цеха централизованного ремонта, 7 единиц техники». – отметил Виталий Грачев.
Все ремонты и ликвидация выявленных дефектов займут около полутора недель. После заполнения системы, горячее водоснабжение потребителям будет подано в полном объеме.
Напомним, что ограничение горячего водоснабжение планируется до 11 июля у жителей КСК и ГРЭС по улицам Труда, Энергетиков, Энтузиастов, проспекту Фадеева и другим. Полный список адресов по ссылке здесь.
