В Улан-Удэ «ТГК-14» продолжает реализацию второго этапа реконструкции тепломагистрали №3 в мкр. Стеклозавод

29.03.2023

Новости компании

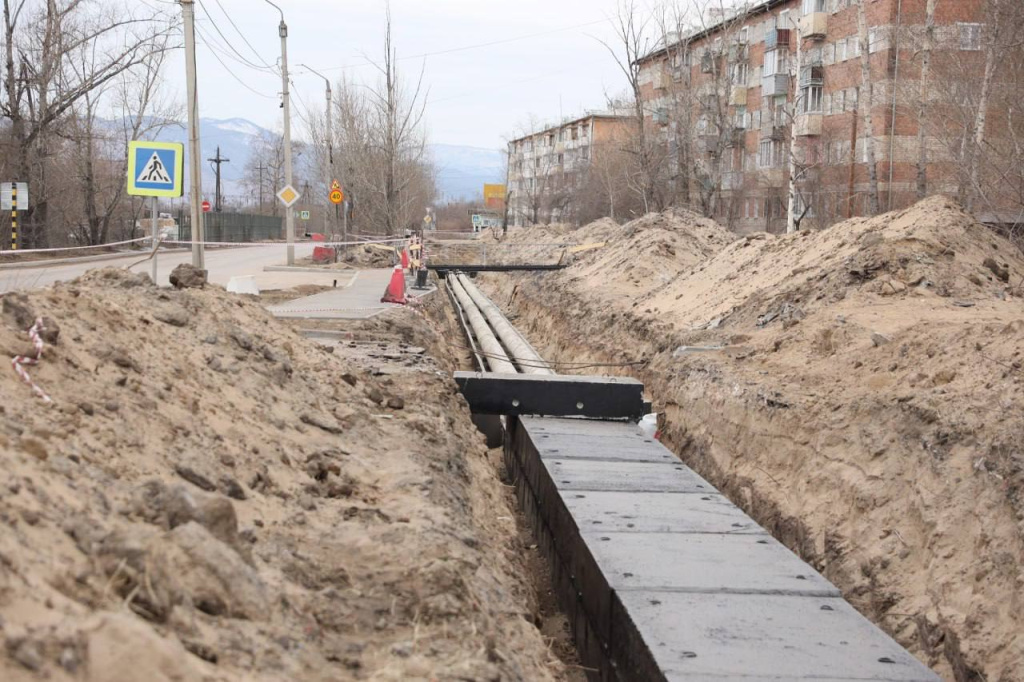

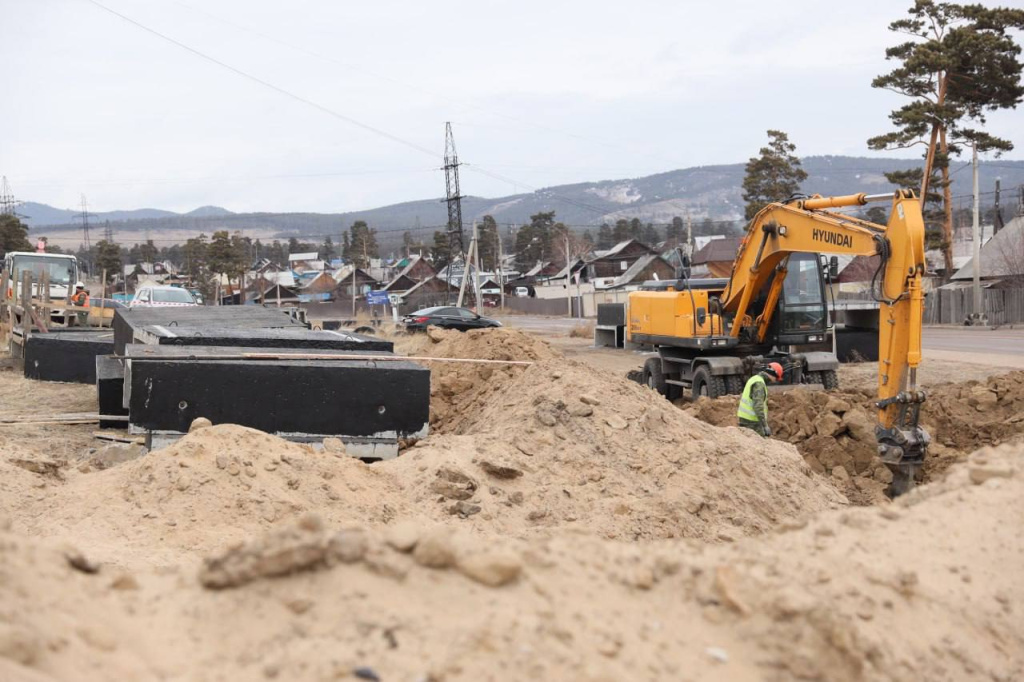

1680075976430.jpgНа участке пересечения дорог по ул. Левченко и Заовражная кипит работа, специалистами подрядной организации производится укладка 600 метров новых трубопроводов диаметров 400мм. Параллельно осуществляется строительство новой повысительной насосной станции, которая будет перекачивать теплоноситель от Улан-Удэнской ТЭЦ-1 к потребителям мкр. Стеклозавод. Ход работ на объекте проверил мэр Улан-Удэ Игорь Шутенков.

- На сегодняшний день работа идет с небольшим опережением по графику, - доложил директор филиала «Улан-Удэнский энергетический комплекс» ПАО «ТГК-14» Андрей Соболев. – Из 11 километров уложено нового канала 1800 метров и трубопровода 1600 метров.

Игорь Шутенков дал положительную оценку проводимым работам и подчеркнул, что проект масштабный, ответственный и необходимо успеть его завершить до начала следующего отопительного сезона.

- Проект очень важный, мы долго вели подготовительные работы и с правительством, и с «ТГК-14», - отметил Игорь Шутенков. - С подключением мкр. Стеклозавод к централизованному отоплению мы закроем вредные в плане экологии старые мазутные и угольные котельные, 64 многоквартирных дома, 152 индивидуальных жилых дома и 6 социальных объектов перейдут на надежный источник теплоснабжения от ТЭЦ-1. Шли мы до него долго и сейчас его реализуем, - подытожил мэр.

1680075976440.jpgАндрей Соболев подчеркнул, что основная задача – до начала нового отопительного сезона выполнить переключение котельных в мкр. Стеклозавод на зону действия Улан-Удэнской ТЭЦ-1 и переключить всех потребителей, которые запитаны от ныне действующих неэффективных котельных.

Стратегический проект реализуется ПАО «ТГК-14» совместно с муниципальными органами власти и органами государственной власти Республики Бурятия. Финансирование проекта осуществляется за счет средств ПАО «ТГК-14, при осуществлении финансовой поддержки за счет средств государственной корпорации Фонда содействия реформированию ЖКХ. Стоимость проекта составляется более 1 млрд. руб., срок реализации 2023 г.

1680075976445.jpgДля справки:

Масштабные работы по реализации стратегического проекта по закрытию низкоэффективных котельных в Улан-Удэ стартовали с 20 февраля.

В рамках проекта в поселке Стеклозавод реконструируют более 5 км тепловой магистрали, а от ТЭЦ-1 к поселку построят 11 километров нового трубопровода. Также в списке возводимых объектов — новая повысительная насосная станция.

Важнейший проект реализуется совместно с органами государственной власти региона и Фондом содействия реформированию ЖКХ. Это позволит перевести потребителей мкр. Стеклозавод на централизованное теплоснабжение от Улан-Удэнской ТЭЦ-1 и закрыть три мазутных котельных микрорайона, негативно влияющих на экологическую обстановку в городе.

 ПАО «ТГК-14» просит жителей отнестись с пониманием к проведению необходимых работ и учитывать ограничения улиц при построении маршрутов для движения.
