За месяц энергетики ТГК-14 смонтировали более 50% трубопровода на улице Бабушкина

13.06.2024

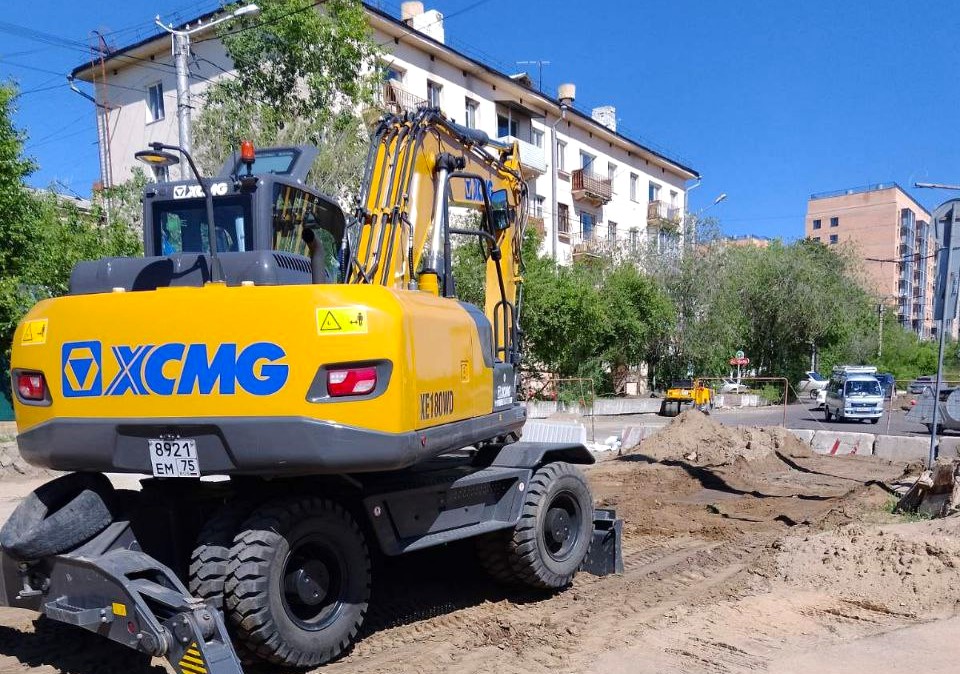

73e4f1cf-f16f-4437-82f9-fef3450f25f2.jpgС 13 мая энергетики ТГК-14 смонтировали 600 метров трубопровода. Также к этому времени специалисты строительно-монтажного подразделения уже успели заменить 4 сальниковых компенсатора, которые используют для компенсации тепловых расширений трубопровода, балку перекрытия тепловой камеры, которая обеспечивает качественное функционирование расположенных в ней трубопроводов и теплотрасс и провели ремонт тепловой камеры.

По словам заместителя начальника монтажного подразделения ТГК-14 Игоря Мельниченко, специалистам осталось заменить 300 метров теплотрассы.

«В настоящий момент в районе Баргузинского кольца ведутся работы по обратной засыпке с прослойной трамбовкой грунта. Далее энергетики приступят к завершающему этапу. Стоит отметить, что магистральная теплосеть на этом участке построена в 1983 году. С момента ввода в эксплуатацию проводился плановый ремонт тепловых камер, неподвижных опор, компенсаторов, запорной арматуры и т.п. Замененный участок теплосети можно будет эксплуатировать порядка 25-30 лет», - отметил Игорь Мельниченко.

Напомим, что с 13 мая в Чите на улице Бабушкина в районе Баргузинского кольца начался ремонт трубопровода общей протяженностью 1200 метров. Укладка асфальта после будет выполнена по национальному проекту «Безопасные и качественные дороги».

Участок, на котором проводятся работы сейчас, питает районы улиц Бабушкина и Баргузинская, а также микрорайон Сосновый бор, а это 185 жилых домов.
